Trong quá trình thi công cáp dự ứng lực, các sự cố có thể phát sinh ở nhiều giai đoạn như lắp đặt cáp, kéo căng, nghiệm thu và bơm vữa. Nếu không được phát hiện và xử lý kịp thời, những vấn đề này có thể ảnh hưởng đến chất lượng kết cấu và tiến độ thi công.
Bài viết dưới đây tổng hợp các sự cố thường gặp cùng biện pháp xử lý sự cố tương ứng, giúp kỹ sư và đội ngũ thi công có thêm thông tin tham khảo trong quá trình triển khai thực tế.
Các sự cố thường gặp trong quá trình thi công cáp dự ứng lực
1. Ống gen chứa cáp bị móp hoặc thủng lỗ trong quá trình thi công
Mô tả: Trong quá trình lắp đặt cáp, một số vị trí ống gen bị móp, hở mí hoặc thủng lỗ.
Nguyên nhân: Có thể do quá trình cẩu cáp lên làm móp ống gen, hoặc trong quá trình thi công, ống gen bị thép đâm vào hay xỉ hàn dính vào gây móp, thủng.

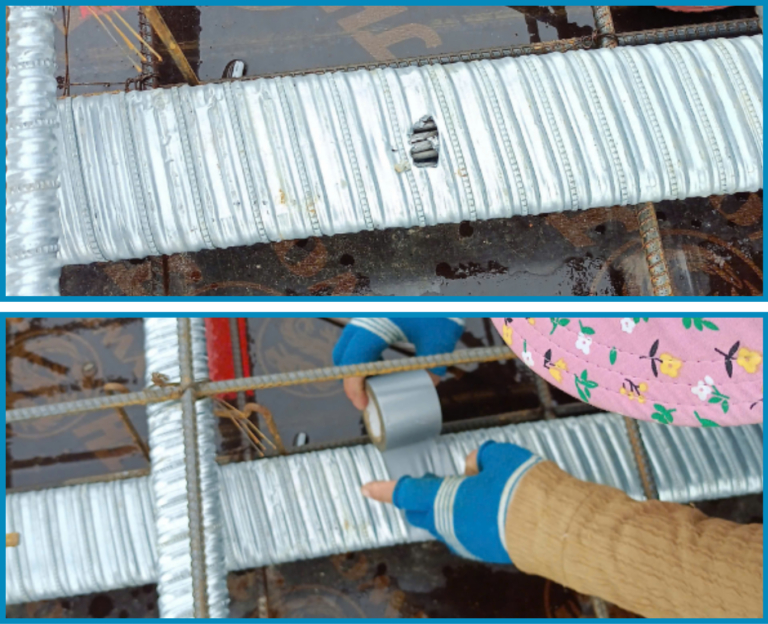

Cách xử lý: Một số vị trí bị móp nhẹ hoặc thủng lỗ nhỏ thì tiến hành nắn lại và quấn băng keo kín để tránh nước bê tông tràn vào. Nếu vị trí ống bị móp quá nhiều thì phải tiến hành thay thế ống khác.
2. Cáp bị dính xỉ hàn
Mô tả: Trong quá trình lắp đặt cáp, một số vị trí cáp bị vướng xỉ hàn làm cháy cáp.
Nguyên nhân: Do quá trình hàn gông thành biên hoặc hàn cấu kiện trên sàn, xỉ hàn rơi trực tiếp vào đường cáp làm cháy cáp.
Cách xử lý: Tiến hành thay thế đường cáp hoặc sợi cáp bị dính xỉ hàn trước khi tiến hành nghiệm thu đổ bê tông.
3. Tiếng động lạ trong khi kéo căng
Mô tả: Trong khi kéo căng, có thể xuất hiện tiếng động lạ, kèm theo đó là chỉ số áp suất giảm đột ngột trên đồng hồ.
Nguyên nhân: Có thể do vữa xi măng lọt vào trong ống gen chứa cáp, đường cáp bị gấp khúc, bê tông tại các điểm chuyển hướng đường cáp bị rỗng hoặc có vấn đề tại đầu neo chủ động hay đầu neo bị động.
Cách xử lý: Tìm hiểu nguyên nhân. Nếu không có gì bất thường, tiếp tục kéo căng.
4. Tuột đầu neo bị động
Mô tả: Trong khi kéo căng, có thể xuất hiện tiếng động lạ, kèm theo đó là chỉ số áp suất giảm đột ngột trên đồng hồ, sau đó không duy trì và tăng áp suất được nữa.
Nguyên nhân: Có thể do bê tông không được đầm kỹ tại vị trí đầu neo bị động, hoặc chiều dài đoạn cáp trần chôn trong bê tông không đủ.
Cách xử lý: Xả hết lực của các đường cáp tại khu vực đó, đục bê tông cho lộ đầu neo bị động, làm sạch, đánh lại đầu củ hành hoặc có thể phải thay cáp mới. Đổ lại bằng Sika Grout 214 và kéo căng lại khi đã đạt cường độ.

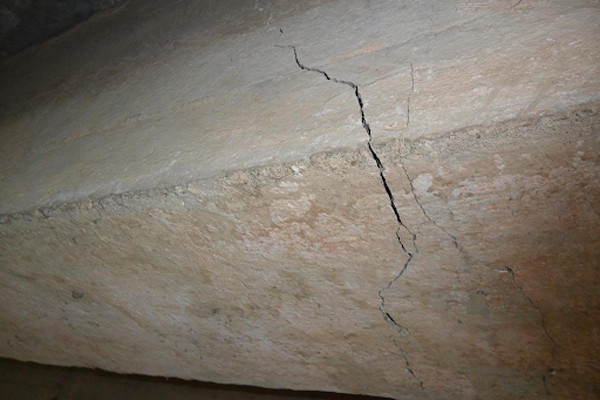

5. Nứt vỡ bê tông quanh khu vực đầu neo chủ động
Mô tả: Trong hay sau khi kéo căng, phần bê tông quanh đầu neo chủ động xuất hiện nhiều vết rạn nứt, thậm chí vỡ vụn, dẫn tới việc đầu neo và thân neo bị thụt vào trong, gãy, vỡ.
Nguyên nhân: Có thể do thiếu cốt thép tại vị trí này, bê tông không được đầm kỹ tại khu vực đầu neo chủ động hoặc bê tông chưa đạt đủ cường độ theo quy định.
Cách xử lý: Xác định nguyên nhân, xả hết lực của các đường cáp tại khu vực đó (nếu cần), phá bỏ phần bê tông bị nứt vỡ, làm sạch, lắp đặt lại cốt thép và cáp dự ứng lực, thay thế các phần bị hư hại. Đổ lại bê tông hoặc Sika Grout 214 và kéo căng lại khi đã đạt cường độ.
6. Sai số độ giãn dài lớn so với giá trị tính toán (> +7%)
Mô tả: Độ giãn dài thực tế lớn hơn giá trị tính toán, vượt quá dung sai cho phép.
Nguyên nhân: Có thể do sai số trong cách đọc, mô-đun đàn hồi thực tế hoặc diện tích mặt cắt ngang thực tế nhỏ hơn so với giả thiết, cáp có quá nhiều dầu bảo quản, hệ số ma sát µ hoặc hệ số chệch hướng k được giả thiết quá lớn trong tính toán độ giãn dài, hoặc do lỗi của thiết bị kéo căng.
Cách xử lý:
- Tiến hành căng kéo lại tao cáp có dung sai giãn dài vượt quá, lực căng kéo bằng lực thiết kế.
- Giữ lực căng kéo trong khoảng 10 giây. Trong quá trình căng kéo này, nêm công tác của tao cáp có thể mở hoặc không mở.
- Nếu áp lực đồng hồ căng kéo bị tụt đột ngột (không do nguyên nhân của thiết bị), tao cáp có thể đã bị tuột đầu neo chết, đứt sợi cáp hoặc đứt tao cáp. Tiến hành thay thế tao cáp hoặc đường cáp.
- Nếu áp lực đồng hồ căng kéo không bị tụt đột ngột, có thể chứng minh tao cáp đã đủ lực căng kéo thiết kế và không bị tuột đầu neo chết. Nhà thầu cáp dự ứng lực báo cáo kết quả, xác nhận đường cáp được nghiệm thu lắp đặt và căng kéo theo hồ sơ bản vẽ thiết kế, đồng thời đề xuất cắt cáp phục vụ bước thi công tiếp theo và xin ý kiến chỉ dẫn của TVTK.
- Theo dõi sai số độ giãn dài của đường cáp này tại sàn tiếp theo (nếu là sàn điển hình) để đánh giá thêm về nguyên nhân.
7. Sai số độ giãn dài nhỏ so với giá trị tính toán (< -7%)
Mô tả: Độ giãn dài thực tế nhỏ hơn giá trị tính toán, vượt quá dung sai cho phép.
Nguyên nhân: Có thể do sai số trong cách đọc, mô-đun đàn hồi thực tế hoặc diện tích mặt cắt ngang thực tế lớn hơn so với giả thiết, hệ số ma sát hoặc hệ số chệch hướng được giả thiết quá nhỏ trong tính toán độ giãn dài, lỗi của thiết bị kéo căng hoặc ống gen chứa cáp bị tắc do vữa xi măng tràn vào trong quá trình đổ bê tông.
Cách xử lý:
- Tiến hành căng kéo lần 2 (kéo bù) đối với các tao cáp trong đường cáp, lực căng kéo bằng 105% lực thiết kế.
- Đo độ giãn dài thêm (nếu có) và đưa vào bảng tính toán kết quả căng kéo.
- Nếu độ giãn dài có dung sai trong phạm vi cho phép thì đạt yêu cầu.
- Nếu không có độ giãn dài kéo bù (cáp không giãn ra thêm) hoặc độ giãn dài tổng sau kéo bù vẫn vượt quá dung sai cho phép, nhà thầu báo cáo đường cáp đã được nghiệm thu lắp đặt và căng kéo theo hồ sơ bản vẽ thiết kế, đồng thời xin ý kiến chỉ dẫn của tư vấn thiết kế (TVTK), tư vấn giám sát (TVGS) hoặc đề xuất cắt cáp để phục vụ bước thi công tiếp theo.
- Theo dõi sai số độ giãn dài của đường cáp này tại sàn tiếp theo (nếu là sàn điển hình) để đánh giá thêm về nguyên nhân.
8. Trượt cáp
Mô tả: Sau khi kéo căng, cáp có thể bị trượt tại vị trí nêm neo. Hoặc trong khi kéo căng, cáp có thể bị trượt tại vị trí nêm công cụ của kích kéo căng.
Nguyên nhân: Có thể do đường kính cáp quá nhỏ hoặc quá lớn so với giá trị lý thuyết, sử dụng chủng loại nêm không đúng, cáp bẩn, tấm chặn nêm quá nông hoặc nêm công cụ của kích kéo căng không được kiểm tra, bảo dưỡng theo quy định.
Cách xử lý: Xác định nguyên nhân để tìm biện pháp khắc phục phù hợp. Thay thế chủng loại nêm, làm sạch cáp, chỉnh sửa lại tấm chặn nêm, bảo dưỡng nêm công cụ của kích kéo căng. Sau đó, kéo căng lại.
9. Đứt cáp hoặc đứt sợi cáp
Mô tả: Khi kéo căng, cáp có thể bị đứt cả tao hoặc một vài sợi con.
Nguyên nhân: Có thể do kéo căng quá lực, đầu neo hoặc nêm neo sắc cạnh gây đứt cáp, nêm công cụ của kích kéo căng không phù hợp hoặc cáp đã bị hư hại từ trước.
Cách xử lý: Xả hết lực của đường cáp, đục bê tông để thay cáp mới, đổ lại bằng Sika Grout 214 và kéo căng lại khi đã đạt cường độ.
10. Đường cáp bị tắc
Mô tả: Khi bơm vữa, dòng vữa không lưu thông được từ đầu này sang đầu kia của đường cáp.
Nguyên nhân: Có thể do đường cáp bị tắc hoặc vòi bơm vữa bị tắc.
Cách xử lý: Trước khi bơm vữa, tiến hành thổi khí nén để xác định đường cáp có bị tắc hay không. Nếu trong khi bơm vữa vẫn xảy ra hiện tượng này, cần khoan thăm dò dọc đường cáp để xác định vị trí tắc. Nếu sau 30 phút vẫn không xử lý được thì phải đẩy hết vữa ra ngoài, làm sạch đường cáp bằng nước, thông tắc rồi bơm vữa lại.
Kiểm soát sự cố để đảm bảo chất lượng thi công cáp dự ứng lực
Trong quá trình thi công cáp dự ứng lực, việc nhận diện sớm sự cố và áp dụng đúng biện pháp xử lý sự cố giúp hạn chế ảnh hưởng đến chất lượng kết cấu, công tác nghiệm thu và tiến độ công trình.
Các biện pháp sửa chữa cần căn cứ vào tình trạng thực tế, hồ sơ thiết kế và hướng dẫn kỹ thuật được phê duyệt. Đặc biệt, những sự cố liên quan đến lực kéo, đầu neo, đứt cáp hoặc sai số độ giãn dài cần được kiểm tra kỹ lưỡng và có ý kiến của các bên phụ trách kỹ thuật trước khi tiếp tục thi công.
Với chuyên môn trong lĩnh vực thiết kế và thi công cáp dự ứng lực, Minh Lâm chú trọng kiểm soát chất lượng ở từng công đoạn, phối hợp cùng các bên liên quan nhằm xử lý kịp thời những vấn đề phát sinh và đảm bảo yêu cầu kỹ thuật của công trình.
Để biết thêm thông tin vui lòng liên hệ:
CÔNG TY CỔ PHẦN XÂY DỰNG MINH LÂM
| Add: | 24 Đường số 9, KDC Hoàng Hải, ấp Tiền Lân 7, xã Bà Điểm, Thành phố Hồ Chí Minh |
| Tell: | 028 6291 5066 |
| Mail: | info@minhlamcons.com |
| Fanpage: | www.facebook.com/MinhLamconstructionJSC/ |
| Website: | minhlamcons.com |


Dự án tiêu biểu
GRAND SUNLAKE
Hình ảnh phối cảnh dự án: Hình ảnh thi công: Thông tin dự án: Tên...
VƯỜN ƯƠM DOANH NGHIỆP TTC – TÒA NHÀ VĂN PHÒNG C
Hình ảnh phối cảnh dự án: Hình ảnh thi công: Thông tin dự án: Tên...
DOUBLE TREE BY HILTON VŨNG TÀU
Hình ảnh thi công: Thông tin dự án: Tên dự án: Double Tree By Hilton...
[CÔNG TRÌNH TRỌNG ĐIỂM QUỐC GIA CẤP ĐẶC BIỆT] TRUNG TÂM KIỂM SOÁT KHÔNG LƯU HỒ CHÍ MINH
Hình ảnh phối cảnh dự án: Hình ảnh thi công: Thông tin dự án: Tên...
MERPERLE DA LAT HOTEL
Hình ảnh thi công: Thông tin dự án: Tên dự án: Merperle Da Lat Hotel....
CHUNG CƯ SOPHIA CENTER PHÚ CƯỜNG
Hình ảnh thi công: Thông tin dự án: Tên dự án: Chung cư Sophia Center...
TRUNG TÂM KIỂM NGHIỆM, KIỂM SOÁT BỆNH TẬT TỈNH TIỀN GIANG
Hình ảnh thi công: Thông tin dự án: Tên dự án: Trung tâm Kiểm nghiệm,...
TÒA NHÀ CAO TẦNG THI SÁCH
Hình ảnh thi công: Công trình được thiết kế với lối kiến trúc hiện đại,...
CHUNG CƯ PHÚC ĐẠT CONNECT 2
Hình ảnh phối cảnh dự án: Hình ảnh thi công: Thông tin dự án: Tên...
OFFICEHAUS
Hình ảnh thi công: Thông tin dự án: Tên dự án: OfficeHaus. Địa điểm: LOT...
KHU CĂN HỘ CAO TẦNG DIAMOND RIVERSIDE
Hình ảnh dự án: Hình ảnh thi công: Thông tin dự án: Tên dự án:...
CĂN HỘ VEN SÔNG CONIC RIVERSIDE
Hình ảnh thi công: Thông tin dự án: Tên dự án: Căn hộ ven sông...
TỔ HỢP CÔNG NGHIỆP LOGOS
Hình ảnh phối cảnh dự án: Hình ảnh thi công: Thông tin dự án: Tên...
TRUNG TÂM THƯƠNG MẠI GO! HƯNG YÊN
Hình ảnh thi công: Thông tin dự án: Tên dự án: Trung tâm thương mại...
TRUNG TÂM THƯƠNG MẠI GO! NINH THUẬN
Hình ảnh thi công: Thông tin dự án: Tên dự án: Trung tâm thương mại...
CÔNG TY TNHH CFK VIỆT NAM
Thông tin dự án: Tên dự án: Công ty TNHH CFK Việt Nam. Địa điểm:...
XƯỞNG SẢN XUẤT CỦA CÔNG TY TNHH CÔNG NGHỆ ĐIỆN TỬ LIANCHENG (VIỆT NAM)
Hình ảnh thi công: Thông tin dự án: Tên dự án: Xưởng sản xuất của...
CÔNG TY TNHH SILVER CITY INVESTMENT
Hình ảnh thi công: Thông tin dự án: Tên dự án: Công ty TNHH Silver...
CÔNG TY TNHH EVERY GREEN GARDEN (VIỆT NAM)
Hình ảnh thi công: Thông tin dự án: Tên dự án: Công ty TNHH Every...
VĂN PHÒNG CHO THUÊ SCID TOWER
Hình ảnh phối cảnh dự án: Hình ảnh thi công: Thông tin dự án: Tên...
